El Gobierno retoma la construcción de una central hidroeléctrica pública en Salamanca

El Gobierno retoma la construcción de una central hidroeléctrica pública en Salamanca

El Ministerio amplía el plazo de construcción hasta los 36 meses y además programa una visita a las instalaciones para empresas interesadas

Juanjo González

Salamanca

Lunes, 30 de septiembre 2024, 20:42

Necesitas ser registrado para acceder a esta funcionalidad.

Opciones para compartir

La Dirección General del Instituto para la Diversificación y Ahorro de la Energía (IDAE), dependiente del Ministerio para la Transición Ecológica, vuelve a la carga con la idea de construir una central hidroeléctrica pública en Salamanca: la contratación de los trabajos de obra civil, suministro de equipos y puesta en marcha del proyecto de construcción de la Central Hidroeléctrica de Irueña.

El pasado mes de marzo de 2024, en concreto el día 21, el Ministerio elevó el precio del concurso -en verano de 2023 se licitó el concurso por 7 de millones de euros- hasta los 9.801.000 euros (IVA incluido) y además amplió el plazo de ejecución de la obra hasta los 24 meses desde los 18 iniciales. Desde hoy ya se conocen todas las condiciones con la licitación pública de la obra.

Ahora el Consejo de Administración de la E.P.E. Instituto para la Diversificación y Ahorro de la Energía, en su sesión ordinaria nº 385, celebrada el 25 de septiembre de 2024 ha aprobado el inicio, apertura y tramitación de procedimiento abierto de adjudicación del proyecto de construcción. El plazo de presentación de ofertas será el 30 de octubre de 2024 a las 10:00 horas.

Las novedades: una visita incluida

Se trata de la contratación de los trabajos de obra civil, suministro de equipos y puesta en marcha para la ejecución del proyecto de construcción de la Central Hidroeléctrica de Irueña (Salamanca): además, como novedad, se ha programado una visita a las instalaciones para empresas interesadas y también se ha ampliado el plazo de ejecución doblando el plazo inicial: ahora serán 36 meses.

El presupuesto base de licitación máximo estimado es de 9.780.102,48 euros y además se aprueba un presupuesto máximo de 161.654,58 euros destinado al pago del dos por ciento a efectos de financiar trabajos de conservación o enriquecimiento del Patrimonio Histórico Español.

Además, para facilitar la redacción y presentación de las ofertas para la licitación de los trabajos de obra civil, suministro de equipos y puesta en marcha para la ejecución del proyecto de construcción de la central hidroeléctrica de Irueña (Salamanca), se propone realizar una visita el emplazamiento donde se construirá la futura central. Esa visita será el 16 de octubre de 2024 en las oficinas de la Confederación Hidrográfica del Duero en la presa de Irueña.

Plazo de ejecución

El plazo máximo de ejecución del contrato comprenderá la fase de ejecución de las obras, la fase de pruebas y puesta en marcha de las instalaciones y la fase de elaboración y entrega de toda la documentación as-built, finalizando con la obtención de la autorización administrativa de explotación definitiva, que se establece en 36 meses. El plazo estimado para la fase de ejecución de las obras y montajes electromecánicos se estima en 24 meses, contados a partir de día siguiente a la fecha de la firma de acta de la comprobación de replanteo.

Los antecedentes

- El 29 de enero de 2021 se firmó un contrato de encargo entre la CHD, IDAE e I-DE Redes Eléctricas Inteligentes, S.A.U. para la construcción de las instalaciones necesarias para el refuerzo de red de distribución existente asociadas a la STR Fuenteguinaldo (Salamanca) que permita la conexión a dicha red de la instalación de generación de la denominada CH de Irueña.

- El 21 de abril de 2022 se adjudicaron mediante procedimiento abierto ordinario, los servicios de ingeniería para la redacción del proyecto constructivo y dirección de obra de la central hidroeléctrica de Irueña (Salamanca).

- El pasado 21 de febrero de 2023, la Comisión Mixta de Seguimiento, Vigilancia y Control constituida en base a la estipulación séptima del convenio, aprobó el Proyecto constructivo de la central y de la línea de evacuación.

- El 30 de mayo de 2023, se obtiene la autorización administrativa de construcción para el aprovechamiento hidroeléctrico de la presa de Irueña y las instalaciones de evacuación de la energía generada por la central hidroeléctrica de Irueña a través de la subestación de Fuenteguinaldo, en los términos municipales de El Bodón y El Sahugo (Salamanca).

- El 19 de junio de 2023 se aprobó el inicio, apertura y tramitación de la contratación, de los trabajos de obra y construcción, con un presupuesto base de licitación máximo estimado de 7.003.227,88 € (I.V.A. incluido), siendo el valor estimado del contrato de 5.787.791,64 € (I.V.A. no incluido). Más tarde se declaró desierta la licitación.

- El 29 de diciembre de 2023 se publica en el BOE el Real Decreto-ley 8/2023, de 27 de diciembre, por el que se adoptan medidas para afrontar las consecuencias económicas y sociales derivadas de los conflictos en Ucrania y Oriente Próximo, así como para paliar los efectos de la sequía.

- El 27 de febrero de 2024, el COAD aprueba la ampliación de presupuesto y suscripción de una adenda de modificación al Convenio entre la Confederación Hidrográfica del Duero O.A. (C.H.D.) y el IDAE para el proyecto y construcción de la Central Hidroeléctrica de Irueña (Salamanca), incrementando el presupuesto máximo de inversión a comprometer por el IDAE hasta 10.075.000 euros (más IVA) y ampliando el plazo de vigencia total del convenio hasta 33 años.

- El 21 de marzo de 2024 se publica anuncio de información previa para la contratación de los trabajos de obra civil, suministro de equipos y puesta en marcha para la ejecución del proyecto de construcción de la Central Hidroeléctrica de Irueña.

- El 25 de marzo de 2024, se emite Resolución Servicio Territorial de Industria, Comercio y economía de Salamanca por la que se otorga al Instituto para la Diversificación y Ahorro de la Energía (IDAE) y la Confederación Hidrográfica del Duero (C.H.D.), una extensión excepcional del plazo para la obtención de la autorización administrativa de explotación del aprovechamiento hidroeléctrico de la presa de Irueña y sus instalaciones hasta el primer semestre de 2028.

La intención, si finalmente se lleva a cabo, es abastecer el consumo de energía eléctrica de unos 5.000 hogares con energía 100% renovable. En el caso de hacerse, la CHD y el IDAE explotarán conjuntamente el aprovechamiento hasta la finalización de la vigencia del convenio.

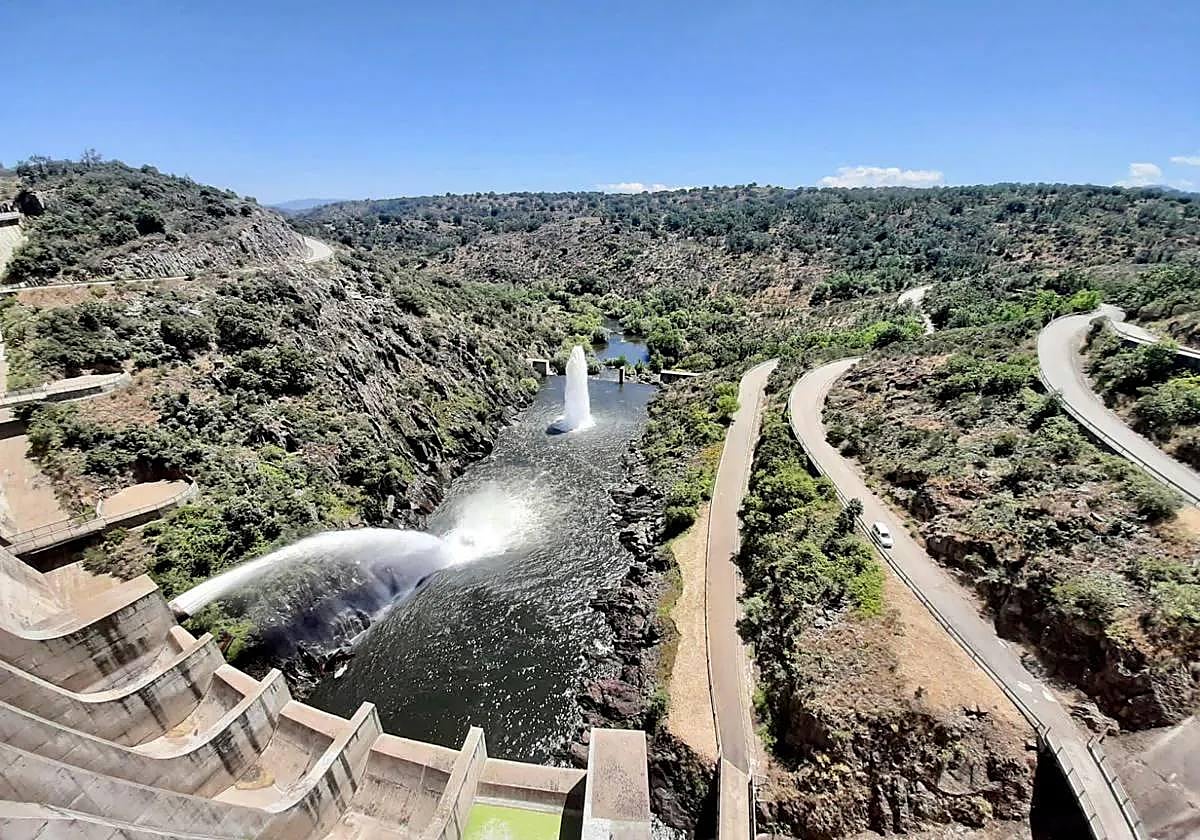

La presa

La presa de Irueña se ubica en el río Águeda, afluente del río Duero por la margen izquierda, en los términos municipales de El Bodón y El Sahugo, provincia de Salamanca. Perteneciente al Patrimonio del Estado, y adscrita a la CHD, su aprovechamiento hidroeléctrico está incluido en el Plan Hidrológico de la parte española de la demarcación hidrográfica del Duero. De hecho, en el cuerpo de la presa existe una toma hidroeléctrica, situada en el paramento de aguas abajo; que dejaba prevista la futura construcción de una central hidroeléctrica de pie de presa.
